關於大彰化東南離岸風場
歷經兩年準備,大彰化東南離岸風場將於2021年第一季進入海上施工期。預計2022年完工,為超過65萬台灣個家庭供應潔淨、可靠且穩定的電力。
大彰化東南離岸風場屬沃旭能源「大彰化東南、西南、東北、西北」四座離岸風場之一。2018年4月通過遴選獲配605 MW併網容量。同年,通過環境影響評估審查並取得離岸風場籌設許可。

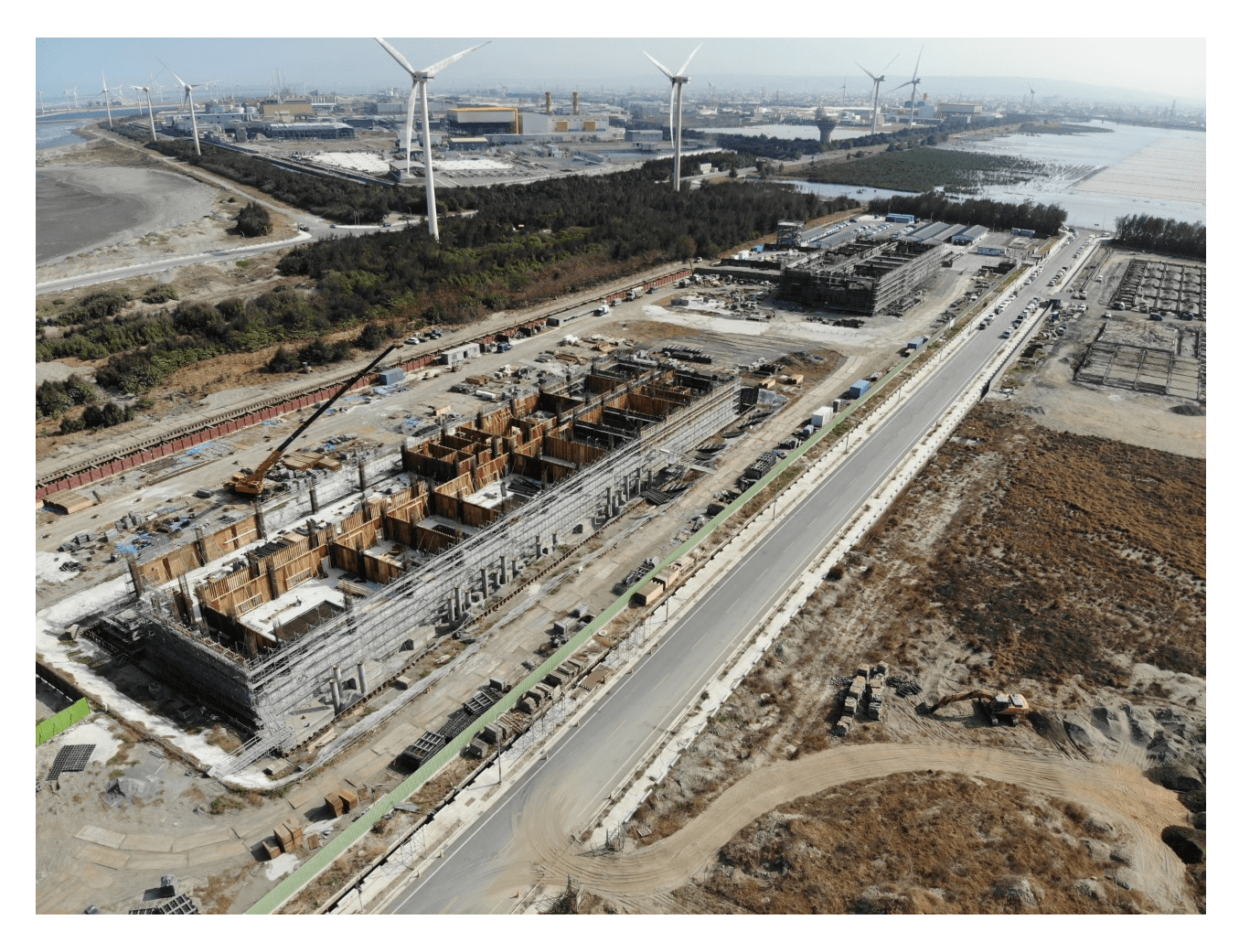

本風場陸域工程位於彰濱工業區內,包括自設升(降)壓站及陸域電纜等設施, 於2019年11月起開始施工。海域工程包括風機、水下基礎、塔架、葉片、海纜等設施,預計2021年第一季開始施工,並於2022年完成建置。
大彰化東南離岸風場時間軸
2020
2019
2018
- 12月引進知名機構投資人加拿大退休金管理機構CDPQ和國泰永續私募股權基金
- 10月首批台灣本地製造水下基樁完成
- 9月簽署合約租用五艘人員運輸船(CTV),組成台灣籍CTV船隊
- 2月和臺灣港務公司簽訂合約,租用台中港碼頭暨後線土地,並進行整備
- 4月沃旭能源董事會做出最終投資決定 (Final Investment Decision)
- 6月陸域工程施工
- 4月經濟部遴選取得605MW併網容量
- 8月通過環境影響評估審查
